आदमपुर (जौनपुर) घर निर्माण: काम की देखरेख और सीढ़ी का जरूरी प्लान

यह नोट इसलिए तैयार किया है ताकि ठेकेदार या मिस्त्री कोई भी जरूरी काम जल्दबाजी में न छोड़ें और घर मजबूत व सुरक्षित बने।

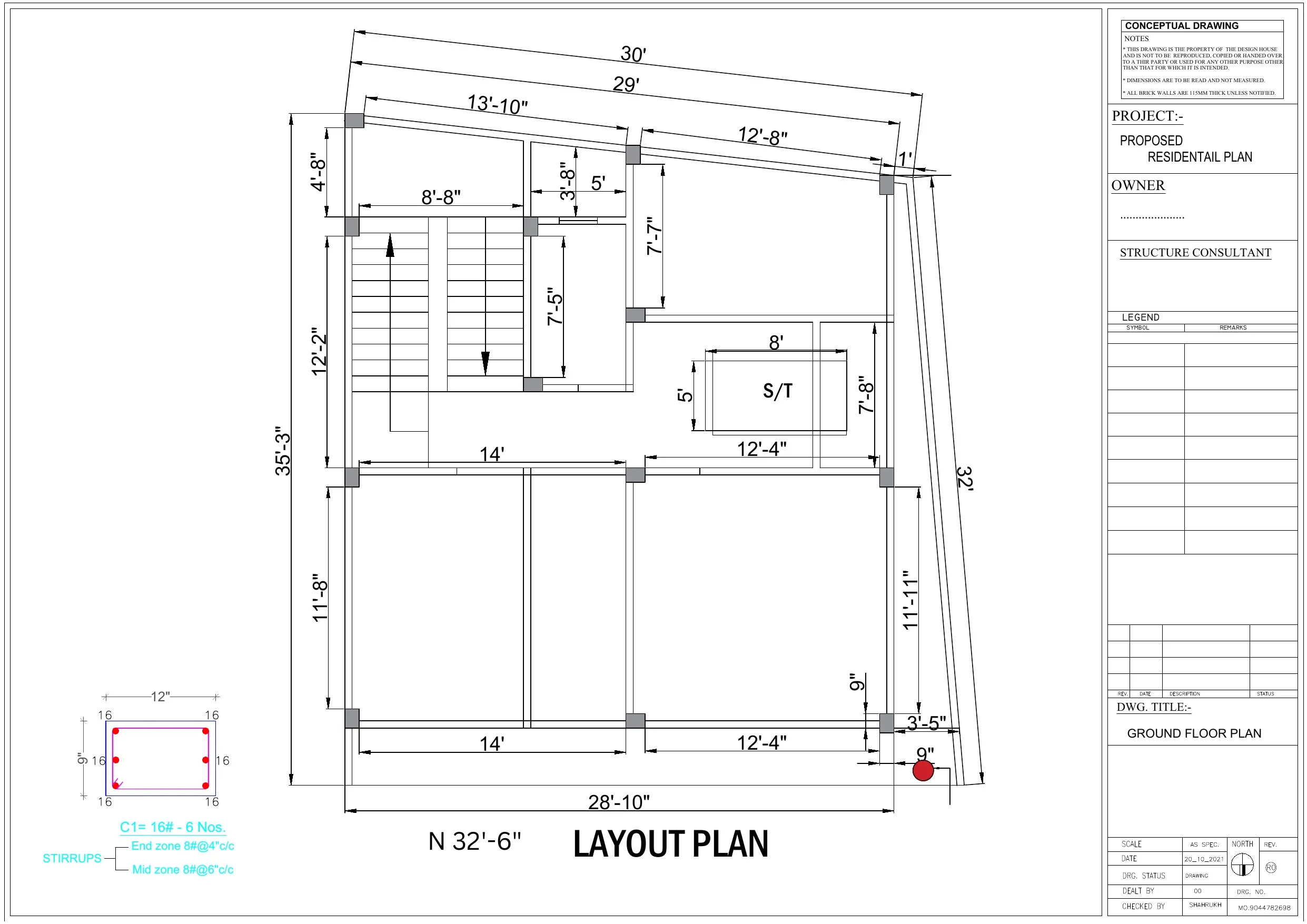

1. हमारे प्लॉट की सही नाप (Plot Dimensions)

प्लॉट की चारों तरफ की नाप इस प्रकार है ताकि दीवार या पिलर का ले-आउट करने में ठेकेदार को कोई उलझन न हो:

दिशा (Side) नाप (Measurement) आस-पास का संदर्भ
दक्षिण (South - पीछे) 30’-0" (30 फीट) पड़ोसी का मकान
उत्तर (North - आगे/Front) 32’-6" (32 फीट 6 इंच) रास्ता / मुख्य फ्रंट
पूर्व (East - दायां) 35’-3" (35 फीट 3 इंच) खाली प्लॉट
पश्चिम (West - बायां) 32’-0" (32 फीट) साइड की गली

2. Step-by-Step Quality Checklist

हर चरण पर नीचे दी गई बातों का ध्यान रखना है:


🟢 चरण 1: गड्ढा खुदाई (Excavation) और पीसीसी (PCC Bed)

  • क्या सही है: गड्ढे की गहराई ड्राइंग के हिसाब से (4.5 से 5 फीट) होनी चाहिए। नीचे की मिट्टी को दुर्मुस (धोमुस) से अच्छी तरह कूटना जरूरी है, फिर 4 इंच मोटी सीमेंट-बालू-गिट्टी की पीसीसी (PCC) डलेगी।
  • ठेकेदार की लापरवाही: बिना मिट्टी कूटे ढीली मिट्टी पर ही मसाला डाल देना।
  • देखने वाली बात: पीसीसी डालने से पहले गड्ढे और कूटाई की एक फोटो।

🟢 चरण 2: फुटिंग की जाली और पिलर का सरिया (रिंग की जरूरी बारीकियां)

  • गोल (Circular) सेंट्रल पिलर भारी (Heavy) बनाना: घर का पूरा मुख्य भार (Load) इसी बीच वाले गोल (सर्कुलर) पिलर पर रहेगा। इसलिए इसकी फुटिंग की जाली (Raft Mesh) और पिलर का सरिया सामान्य चौकोर पिलर से ज्यादा भारी (Heavy Rebar & Extra Rings/Spiral Ties) रहेगा।
  • पिलर की रिंग (Stirrups/Ties) की सबसे अहम बारीकियां:
    1. रिंग का 135° मोड़ (Seismic Hook): पिलर की रिंग के दोनों सिरों को अंदर की तरफ 135 डिग्री पर मोड़ा (Bend) जाना अनिवार्य है, न कि सीधा 90 डिग्री। 90° पर मुड़ी रिंग भूकंप या लोड आने पर तुरंत खुल जाती है, जबकि 135° हुक कंक्रीट को जकड़ कर रखता है।
    2. हुक की लंबाई (Hook Extension): मुड़े हुए हुक की लंबाई कम से कम 3 इंच (75mm) होनी चाहिए।
    3. अल्टरनेट हुक (Alternate Positions): सभी रिंगों का जोड़ (हुक) एक ही कोने पर न हो। एक रिंग का हुक दाएं कोने पर हो, तो अगली रिंग का हुक बाएं कोने पर (Alternating Corners) बंधेगा।
    4. रिंग की दूरी (Spacing): पिलर के नीचे और ऊपर के 3 फीट हिस्से (जंक्शन एरिया) में रिंग की दूरी 4 से 5 इंच रहेगी, और बीच के हिस्से में 6 से 7 इंच रहेगी।
  • जाली और कवर ब्लॉक: जाली के नीचे 40mm के सीमेंट कवर ब्लॉक (गुटके) लगे होने चाहिए ताकि सरिया मिट्टी से ऊपर रहे। पिलर का सरिया नीचे कम से कम 12 इंच का ‘L’ बेंड होकर जाली से अच्छी तरह बंधे।
  • पिलर का 90° सीधा होना: फुटिंग बांधते समय ही पिलर का सेंटर लाइन सूत (Dori) से मिलाया जाए ताकि पिलर बिल्कुल 90 डिग्री सीधा खड़ा हो, किसी भी तरफ झुका न हो।
  • ठेकेदार की लापरवाही:
    • ठेकेदार मेहनत बचाने के लिए रिंग को सिर्फ 90° मोड़कर बांध देते हैं और सारे हुक एक ही सीध में कर देते हैं।
    • ठेकेदार को साफ बोल दें कि “रिंग 135 डिग्री अंदर मुड़ी होगी और हुक अल्टरनेट कोनों पर बंधेंगे
  • देखने वाली बात: रिंग के 135° अंदर मुड़े हुए हुक, अल्टरनेट कोनों पर बंधी रिंग, और गोल पिलर के भारी सरिये की क्लोज-अप फोटो।

🟢 चरण 3: कुर्सी का लेवल (Plinth Beam), पार्किंग रैंप और मिट्टी भराई के नियम

  • कुर्सी (Plinth) का लेवल: घर की कुर्सी का लेवल सामने सड़क से 2.5 फीट (30 इंच) ऊपर रहेगा ताकि भविष्य में सड़क ऊंची होने या भारी बारिश में भी पानी अंदर न आए।
  • 🚗 30 इंच ऊंचाई पर 2/4 व्हीलर चढ़ाने का आसान समाधान (रैंप प्लानिंग):
    • समस्या: हमारे पास बाहर केवल 3 फीट की जगह है, ऐसे में सीधे 30 इंच ऊंचा रैंप बनाना बहुत खड़ा (steep) हो जाएगा और बाइक/कार नीचे रगड़ खाएगी।
    • हमारा व्यावहारिक सुझाव (समाधान):
      1. 10 फीट का मेन एंट्री गेट व पूरा पार्किंग एरिया: मुख्य घर के लेवल से 6 इंच डाउन (नीचा) रखेंगे।
      2. कॉमन मेन गेट से हमारे गेट तक का 12 फीट का रास्ता: सड़क से 6 इंच ऊपर (उठाकर) ढालेंगे।
      3. नतीजा: इससे हमारे गेट पर कुल ऊंचाई सिर्फ 18 इंच (30” - 6" - 6" = 18") ही बचेगी। 18 इंच की ऊंचाई को हम 3 फीट की जगह में बहुत आसानी और स्मूथ ढलान (Gentle Ramp) के साथ कवर कर लेंगे, जिससे गाड़ी चढ़ाने में कभी कोई दिक्कत नहीं होगी।
      4. (मिस्त्री के पास इससे भी बेहतर कोई व्यावहारिक सुझाव हो तो जरूर बताएं, उस पर विचार कर लेंगे।)
  • मिट्टी भराई का सही नियम: पूरी मिट्टी एक साथ कभी न भरी जाए। हर बार 10-10 इंच मिट्टी भरनी है, फिर उस पर खूब पानी डालकर दुर्मुस (धोमुस) से अच्छी तरह कूटना (पिटाई करना) है। जब वह पूरी तरह बैठ जाए, तभी अगली 10 इंच मिट्टी भरें।
  • दीमक से बचाव (Anti-Termite Chemical Treatment): मिट्टी भराई के दौरान और फर्श बनाने से पहले दीमक की दवा (Chlorpyrifos / Imidacloprid) का पानी में घोल बनाकर पूरी मिट्टी और नींव के किनारों पर छिड़काव करवाएं, ताकि भविष्य में कभी लकड़ी के चौखट-दरवाजों में दीमक न लगे।
  • डीपीसी और वॉटरप्रूफिंग (DPC Layer): प्लिंथ बीम के ऊपर 2 इंच मोटी कंक्रीट की DPC परत और डॉक्टर फिक्सिट (Dr. Fixit) वॉटरप्रूफिंग केमिकल की कोटिंग जरूर करवाएं, ताकि भविष्य में कभी दीवारों में सीलन (Dampness) न चढ़े।
  • सावधानी: पूरी मिट्टी एक साथ भरकर ऊपर से हल्का पानी छिड़क देना (जिससे बाद में फर्श धंस जाता है) या बीम पर बिना DPC डाले सीधे ईंट की चिनाई शुरू कर देना।
  • देखने वाली बात: 10 इंच मिट्टी पर पानी डालकर कुटाई का वीडियो, दीमक की दवा का छिड़काव और बीम के ऊपर 2 इंच DPC की फोटो।

🟢 चरण 4: पिलर स्टार्टर, 90° ढलाई, लैपिंग और बोरे से तराई (Curing)

  • पिलर स्टार्टर (Starter Block): पिलर का बड़ा फर्मा लगाने से पहले नीचे जमीन पर 3 से 4 इंच ऊंचा कंक्रीट स्टार्टर बनाना जरूरी है। इससे पिलर का फर्मा अपनी जगह से 1 सूत भी नहीं खिसकता।
  • 90° सीधा होना (साहुल चेक): पिलर की शटरिंग लगाते समय चारों तरफ से साहुल (Plumb Bob) लटकाकर चेक करें। पिलर बिल्कुल 90 डिग्री सीधा हो, किसी भी तरफ झुका न हो।
  • पिलर के सरिये की लैपिंग (Sariya Lapping Rule):
    • जब पहली मंजिल के लिए पिलर का सरिया बढ़ाया जाए, तो सारे सरिये एक ही ऊंचाई पर कभी न काटें/जोड़ें (50% Staggered Lapping)
    • लैपिंग हमेशा पिलर के बीच के हिस्से (L/2 जोन) में होनी चाहिए, कभी भी बीम के एकदम ऊपर या नीचे जंक्शन में न हो। लैपिंग की लंबाई सरिये की मोटाई की 50 गुना (50d / लगभग 2 फीट) होनी चाहिए।
  • मसाला और वाइब्रेटर: पिलर में M20 मसाला (1 बोरी सीमेंट : 1.5 बोरी बालू/मोरंग : 3 बोरी गिट्टी) का इस्तेमाल हो और ढलाई के समय वाइब्रेटर जरूर चले ताकि अंदर कोई छेद (गांज) न रहे।
  • बोरे से ढककर तराई: पिलर की शटरिंग खुलते ही पिलर को चारों तरफ से टाट के बोरे (Hessian bags) से अच्छी तरह लपेटकर बांध देना है और 14 दिनों तक सुबह-शाम बोरे को पूरी तरह भिगोकर तर रखना है।
  • ठेकेदार की लापरवाही (सावधानी): सारे सरिये एक ही जगह से लैप करना, पानी ज्यादा डालकर पतला मसाला बनाना, बिना वाइब्रेटर ढलाई करना (गांज निकलना), पिलर टेढ़ा ढालना, और बोरा लपेटे बिना सिर्फ 2-3 दिन पाइप से हल्का पानी मारकर छोड़ देना।
  • देखने वाली बात: 3-4 इंच स्टार्टर की फोटो, बीच में अल्टरनेट लैपिंग की फोटो, साहुल से सीधी शटरिंग, और बोरे से लपेटे हुए पिलर की तराई की फोटो।

🟢 चरण 5: ईंट की चिनाई, चौखट (Door Frames), सिल बैंड व लिंटेल बीम

  • चिनाई मसाला व इस्तेमाल का समय: 9 इंच की बाहरी दीवार में 1:6 का मसाला और 4.5 इंच की दीवार में 1:4 का मसाला लगे। सीमेंट-बालू में पानी मिलाने के 45 मिनट के अंदर मसाला इस्तेमाल हो जाना चाहिए (बासी मसाला लगाने से दीवार कमजोर होती है)। ईंट पहले से 24 घंटे पानी में भीगी होनी चाहिए।
  • दरवाजों की चौखट (Chaukhat Fixing): चिनाई के साथ ही दरवाजों की चौखट साहुल (Plumb bob) से बिल्कुल सीधी लगाकर दोनों तरफ मजबूत कंक्रीट होल्डफास्ट (Holdfast blocks) जाम किए जाएं (ताकि दरवाजा हिलने या ढीला होने की शिकायत न रहे)।
  • सिल बैंड (Window Sill Band - 3 फीट ऊंचाई पर): खिड़की के ठीक नीचे 2-3 इंच मोटा 2 सरियों वाला कंक्रीट बैंड जरूर डलवाएं। इससे खिड़की के दोनों कोनों से नीचे की ओर पड़ने वाली तिरछी दरारें (Diagonal Cracks) कभी नहीं आतीं।
  • लिंटेल बीम (7 फीट ऊंचाई पर): खिड़की और दरवाजे के ऊपर लिंटेल बीम (कम से कम 6 इंच मोटी) जरूर डले।
  • बिजली की झिरी (Wall Grooving): चिनाई पूरी होने के बाद बिजली के पाइप के लिए दीवार तोड़ते वक्त कटर मशीन से झिरी कटवाई जाए (हथौड़ी-छेनी से पूरी दीवार हिल जाती है और दरारें आती हैं)।
  • ठेकेदार की लापरवाही (सावधानी): सूखी ईंट डायरेक्ट लगाना, 1 घंटे से पुराना बासी मसाला लगाना, बहुत मोटा जोड़ (>12mm), चौखट टेढ़ी जाम कर देना, और हथौड़े से दीवार फोड़कर पाइप दबाना।
  • देखने वाली बात: चौखट के कंक्रीट होल्डफास्ट, खिड़की के नीचे सिल बैंड, दरवाजे के ऊपर लिंटेल बीम, और कटर मशीन से कटी झिरी की फोटो।

🟢 चरण 6: 12 फीट छत के लिए आरामदायक यू-शेप सीढ़ी (Staircase Plan)

चिनाई के बाद छत ढलने से पहले सीढ़ी तैयार होती है। हमारी सबसे बड़ी जरूरत यह है कि घर के बुजुर्ग, महिलाएं और छोटे बच्चे बिना घुटनों के दर्द या थकान के आसानी से चढ़ सकें। ठेकेदार अक्सर सीढ़ी बहुत खड़ी (steep) बना देते हैं, इसलिए मिस्त्री को नीचे दिए गए नाप पर ही काम करने को कहें:

📐 सीढ़ी का सही नाप (Dimensions):

बिंदु (Parameter) सही नाप इसका फायदा / जरूरी बात
फर्श से फर्श की ऊंचाई 12’-0" (144 इंच) ग्राउंड फ्लोर से पहली मंजिल की छत तक।
राइजर (पायदान की ऊंचाई) 6 इंच (6") पैर उठाने में जोर नहीं पड़ेगा। 6 इंच से ज्यादा कतई न रखें।
ट्रेड (पैर रखने की चौड़ाई) 11 इंच (11") पूरा पैर आराम से आएगा, फिसलने का कोई डर नहीं।
कुल सीढ़ियां (Risers) 24 सीढ़ियां 12 सीढ़ी चढ़ने के बाद आरामदायक चौकी (लैंडिंग)।
चौकी की चौड़ाई (Landing) 4’-0" (4 फीट) 6 फीट की ऊंचाई पर U-टर्न लेने और रुकने के लिए चौड़ी जगह।
सीढ़ी की चौड़ाई 4’-0" (प्रत्येक तरफ) दो लोग एक साथ आसानी से आ-जा सकते हैं।
बीच का गैप (Central Gap) 1’-0" (1 फीट) रेलिंग लगाने और हवा-रोशनी आने के लिए।
कुल जगह की जरूरत 14’-1" लंबाई × 9’-0" चौड़ाई सीढ़ी के लिए इतनी जगह तय रखनी है।
  • ठेकेदार की लापरवाही (सावधानी): 7 से 8 इंच की ऊंची सीढ़ी बना देना, चौकी (लैंडिंग) 3 फीट से छोटी कर देना, और पहला व आखिरी पायदान छोटा-बड़ा बना देना (जिससे पैर फिसलने का खतरा रहता है)।
  • देखने वाली बात: सीढ़ी की ढलाई से पहले दीवार पर 6" और 11" की पेंसिल मार्किंग और सरिये का जाल।

🟢 चरण 7: छत की ढलाई, शटरिंग खोलने का समय व OTS शाफ्ट पाइपिंग

  • OTS से सभी मुख्य पाइपों की निकासी: बिजली (Electrical wires), बोरिंग/टंकी का पानी (Water supply), सीवर व लैट्रिन (Sewage & Soil pipe), और वेस्ट वाटर—ये सारे मुख्य पाइप OTS (Open to Sky) शाफ्ट के रास्ते ही दीवार के सहारे नीचे उतारे जाएंगे ताकि बाहर या घर के अंदर कोई भद्दा पाइप न दिखे।
  • मेन टॉयलेट/बाथरूम (OTS के पास वाला) - छत डाउन (Sunken Slab): OTS के पास वाले मुख्य टॉयलेट/बाथरूम की छत को 1 फीट (12 इंच) डाउन (गहरा/Sunken) करके ढालना है ताकि टॉयलेट सीट और पानी की फिटिंग का पाइप स्लैब के अंदर छुप जाए।
  • कमरे से अटैच टॉयलेट/बाथरूम (गली की तरफ वाला): जो बेडरूम से अटैच बाथरूम है, उसकी छत डाउन (Sunken) नहीं रहेगी, वह सामान्य छत के लेवल पर ही ढलेगी। इसके वेस्ट वाटर व ड्रेनेज पाइप सीधे बाहर गली की तरफ 3 फीट वाली जगह में उतारे जाएंगे।
  • कवर ब्लॉक व पाइपिंग: छत के सरिये के नीचे हर 1 मीटर पर 20mm के सीमेंट कवर ब्लॉक लगे हों ताकि सरिया शटरिंग से न चिपके। बिजली के पाइप और पंखे के बक्से (Fan Box) टेप से अच्छी तरह सील हों। छत की मोटाई कम से कम 5 इंच हो।
  • तराई (Ponding): ढलाई के 24-48 घंटे बाद छत पर सीमेंट की क्यारियां बनाकर कम से कम 21 दिनों तक पानी भरा रहे।
  • शटरिंग (फर्मा) खोलने का सही समय:
    • बीम के साइड की शटरिंग: 24 से 48 घंटे में खुल सकती है।
    • छत की नीचे की पटिया और टेक (Props): कम से कम 14 से 21 दिन से पहले कतई न खोली जाए (जल्दबाजी में शटरिंग खोलने से छत बीच में झुक जाती है/sagging आ जाती है)।
  • ठेकेदार की लापरवाही (सावधानी): 10-12 दिन में ही छत की शटरिंग खोल देना, OTS वाले बाथरूम की छत डाउन करना भूल जाना, कवर ब्लॉक न लगाना, और 5 इंच से पतली छत ढालना।
  • देखने वाली बात: OTS बाथरूम की 1 फीट डाउन शटरिंग, बिजली पाइप + कवर ब्लॉक की फोटो, पानी की क्यारी, और 21 दिन पूरे होने के बाद ही डी-शटरिंग की फोटो।

🟢 चरण 8: मुंडेर दीवार, 3 फीट वाली साइड में इंस्पेक्शन चैंबर व सीवर कनेक्शन

  • छत की मुंडेर (Parapet Wall): छत के चारों तरफ कम से कम 3 फीट (36 इंच) ऊंची 4.5 इंच की सुरक्षा दीवार बने और छत के पानी की सही निकासी के लिए 3-4 इंच के रेन-वाटर पाइप का सही ढलान दिया जाए।
  • गली की तरफ 3 फीट खाली जगह में इंस्पेक्शन चैंबर (Inspection Chambers):
    • गली की तरफ जो हमने 3 फीट चौड़ी खाली जगह छोड़ी है, उसी में सीवर और ड्रेनेज पाइप के लिए ईंट/कंक्रीट के पक्के इंस्पेक्शन चैंबर (Manholes) बनाए जाएंगे।
    • फायदा: यदि भविष्य में कभी कोई कचरा फंसता है, तो चैंबर का ढक्कन खोलकर आसानी से सफाई की जा सकेगी (घर के अंदर या फर्श पर कोई तोड़-फोड़ नहीं करनी पड़ेगी)।
  • सरकारी सीवर से सीधा (Straight) कनेक्शन:
    • सैप्टिक टैंक और चैंबर से होते हुए मुख्य सीवर पाइप सीधे सरकारी सीवर (Govt Sewage Line) में कनेक्ट होगा
    • पाइपों में घुमाव से बचाव: पाइपों को बिल्कुल सीधा रखें, बिना वजह 90° एल्बो न लगाएं ताकि कचरा फंसने की कोई संभावना न रहे।
  • ठेकेदार की लापरवाही (सावधानी): 3 फीट वाली गैलरी में चैंबर न बनाकर पाइप को जमीन में डायरेक्ट दबा देना (जिससे जाम होने पर पूरा फर्श तोड़ना पड़ता है) या पाइप में गलत ढलान देना।
  • देखने वाली बात: 3 फीट वाली जगह में बने इंस्पेक्शन चैंबर और सरकारी सीवर तक सीधे पाइपों के ढलान की फोटो।

3. ठेकेदार को किस्तों में भुगतान (Payment Schedule)

ठेकेदार को काम से आगे कभी एडवांस न दें, काम पूरा होने और जांच के बाद ही किस्त जारी करें:

चरण (Milestone) काम का विवरण भुगतान प्रतिशत
किस्त 1 गड्ढा खुदाई + पीसीसी + फुटिंग और पिलर जमीन लेवल तक 15%
किस्त 2 प्लिंथ बीम की ढलाई + 10-10 इंच मिट्टी भराई व DPC लेयर 15%
किस्त 3 ग्राउंड फ्लोर के सभी पिलर की ढलाई + बोरे से 14 दिन तराई 15%
किस्त 4 9" और 4.5" ईंट की चिनाई + सिल बैंड + लिंटेल बीम 20%
किस्त 5 सीढ़ी + छत (लेंटर) की ढलाई और 21 दिन पानी की क्यारी 25%
किस्त 6 (अंतिम) मुंडेर दीवार, 3ft गैलरी चैंबर, सीवर कनेक्शन, प्लास्टर व फाइनल हिसाब 10%

4. Quick Summary

  1. कुर्सी लेवल व DPC: सड़क से 2.5 फीट ऊपर कुर्सी बने और ऊपर 2 इंच DPC वॉटरप्रूफिंग जरूर हो।
  2. मिट्टी भराई: पूरी मिट्टी एक साथ न भरें, 10-10 इंच मिट्टी डालकर पानी व दुर्मुस से कुटाई करके ही आगे भरें।
  3. पिलर स्टार्टर, 90° सीधा व बोरे से तराई: 3-4 इंच स्टार्टर बनाकर साहुल से सीधा पिलर ढालें और 14 दिन बोरे से तर रखें।
  4. सिल बैंड व लिंटेल: खिड़की के नीचे 3 फीट पर 2-3 इंच सिल बैंड और 7 फीट पर लिंटेल बीम दरारें रोकने के लिए जरूरी है।
  5. सीढ़ी (6 इंच राइजर): 6 इंच से ज्यादा ऊंची सीढ़ी मिस्त्री को कतई न बनाने दें।
  6. OTS से सभी पाइप: बिजली, पानी, सीवर और लैट्रिन के सभी मुख्य पाइप OTS शाफ्ट से ही नीचे उतरेंगे। OTS वाले मुख्य बाथरूम की छत 1 फीट डाउन (Sunken) ढलेगी।
  7. 3 फीट वाली गैलरी में इंस्पेक्शन चैंबर: गली की तरफ 3 फीट जगह में चैंबर बनवाएं ताकि कभी कचरा फंसे तो आसानी से सफाई हो सके, और पाइप सीधे सरकारी सीवर से जुड़ें।
  8. ठेकेदार की लापरवाही से बचाव: बिना कवर ब्लॉक, बिना वाइब्रेटर, बिना चैंबर और बिना पूरी तराई के काम को कभी पास न करें।
